Чому помилки при монтажі пластикових ємностей призводять до поломок: деформації та протікання
Помилки під час встановлення пластикових баків найчастіше призводять не до заводського браку, а до неправильного розподілу навантажень навколо корпусу. Ґрунт, ґрунтові води, нерівна основа та жорстко підключені труби здатні деформувати навіть якісну ємність, спричинити тріщини, зміщення горловини та розгерметизацію з'єднань.
Цей матеріал призначений для власників будинків і дач, фермерів, будівельних компаній та інших замовників, які планують підземний монтаж. Важливо враховувати: під землю дозволено встановлювати лише вертикальні резервуари, якщо це передбачено паспортом конкретної моделі та дотримано умов монтажу. Горизонтальні та стандартні наземні баки закопувати не можна.
Рото Європласт виробляє безшовні пластикові ємності методом ротаційного формування з 2010 року. Але навіть цілісний корпус із ребрами жорсткості потребує правильного проєкту, основи та зворотної засипки.

Яких навантажень зазнає пластиковий бак під землею
Підземний резервуар постійно сприймає бічний тиск ґрунту, вагу верхнього шару землі та сезонні зрушення основи. Якщо над місцем встановлення їздить автомобіль або працює техніка, навантаження зростає та має окремо враховуватися в проєкті.
Високий рівень ґрунтових вод створює виштовхувальну силу. Порожня або частково заповнена ємність за недостатнього анкерування може спливти, потягнути за собою труби та пошкодити патрубки. Тому конструкцію основи, обсипки та кріплень обирають відповідно до умов ділянки, а не за універсальною схемою з інтернету.
Які ознаки вказують на помилки встановлення
До ранніх візуальних ознак належать просідання ґрунту навколо люка, перекіс горловини, нерівне положення кришки та вм'ятини на стінках, помітні під час огляду доступних частин. Також варто перевірити, чи не з'явилися сліди вологи біля з'єднань труб.
Терміновий огляд монтажної організації потрібен у разі течі на патрубках, неприємного запаху в автономній каналізації, помітної деформації корпусу або появи ємності на поверхні після паводку. Не намагайтеся вирівняти бак, підсипаючи ґрунт лише з одного боку: це може посилити перекіс.
Типові помилки під час встановлення пластикових баків
Помилки встановлення зазвичай виникають ще до доставки резервуара: неправильно вибрано місце, не оцінено рівень ґрунтових вод або не передбачено доступ для обслуговування. Потім проблему погіршують непідготовлене дно котловану, відсутність кріплення та неправильна обсипка.
Для резервуарів для води й автономних систем каналізації важливо контролювати весь процес: від розмітки до фінальної засипки. Виправити недолік після благоустрою ділянки значно складніше та дорожче.

Неправильний вибір місця та розмірів котловану
Занадто тісний котлован не залишає технологічного зазору для вирівнювання, анкерування та рівномірної обсипки стінок. Нерівні укоси й дно створюють точкові навантаження, через які корпус може деформуватися після засипки.
Не слід розміщувати ємність у зоні постійного проїзду транспорту, впритул до фундаменту, великих дерев або чинних комунікацій без проєктного рішення. До земляних робіт враховують габарити корпусу, горловини, труб, ревізійного доступу та майбутньої зони обслуговування.
Монтаж без підготовленої основи та анкерування
Не можна встановлювати пластикову ємність на каміння, будівельне сміття, пухкий або невирівняний ґрунт. Основа має рівномірно підтримувати дно. Для підземної вертикальної ємності потрібна бетонна основа, а за ризику високого рівня ґрунтових вод — захист від спливання та кріплення за схемою, узгодженою з моделлю й умовами ділянки.
Розмір, товщина плити та спосіб анкерування не можуть бути однаковими для всіх об'єктів. Їх визначають з урахуванням об'єму резервуара, глибини закладання, складу ґрунту, рівня води та експлуатаційного навантаження. Гарантію на виконаний підземний монтаж надає монтажна організація, а не виробник ємності.
Помилки зворотної засипки та підключення труб
Великі камені, мерзлі грудки, щебінь без передбаченої технології та будівельні відходи в обсипці небезпечні: вони точково тиснуть на стінки. Для підземного монтажу вертикальних ємностей застосовують цементно-піщану засипку згідно з інструкцією та проєктом, укладаючи її пошарово з контролем рівномірності.
Друга поширена проблема — жорстке підключення труб. Під час сезонного руху ґрунту патрубки не повинні сприймати зусилля трубопроводу. Не можна також ігнорувати розрахункові ухили каналізаційної труби: застої та зворотний підпір можуть проявитися вже після введення системи в експлуатацію.
Як правильно встановити підземну пластикову ємність

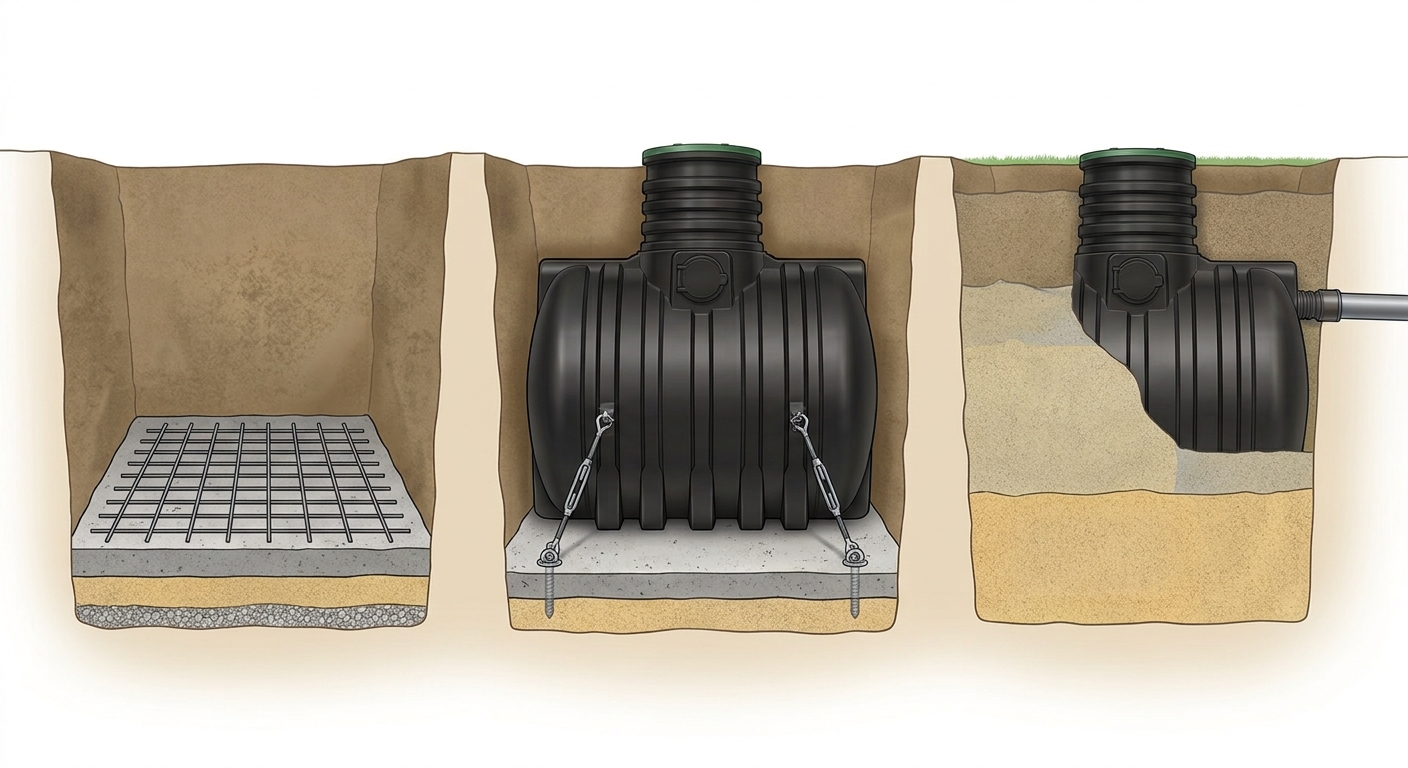

Безпечний підземний монтаж починається не з котловану, а з оцінки ділянки та вибору відповідної вертикальної моделі. Паспорт виробу, інструкція виробника та проєктне рішення мають пріоритет над загальними рекомендаціями. Якщо на об'єкті складні ґрунти, високий рівень води або передбачається навантаження від транспорту, потрібен фахівець із монтажу.
Основна послідовність робіт: обстежити ділянку, вибрати ємність за призначенням та об'ємом, підготувати котлован і бетонну основу, встановити та закріпити бак, підключити комунікації, виконати контрольовану засипку, перевірити герметичність і лише потім благоустроїти територію.

Підготовка ділянки, котловану та основи
- Уточніть склад ґрунту, глибину залягання ґрунтових вод, місце прокладання комунікацій і можливі навантаження над ємністю.
- Підберіть вертикальний підземний резервуар, враховуючи призначення, необхідний об'єм і спосіб обслуговування.
- Розмітьте котлован із технологічними зазорами для основи, кріплень та обсипки.
- Вирівняйте дно й підготуйте бетонну основу відповідно до проєкту.
- Перевірте, чи можна забезпечити доступ до люка, труб і насосного обладнання після завершення робіт.
Рішення щодо типу основи краще ухвалити до купівлі або замовлення резервуара. Це дасть змогу одразу передбачити необхідну форму, розташування патрубків і глибину горловини.

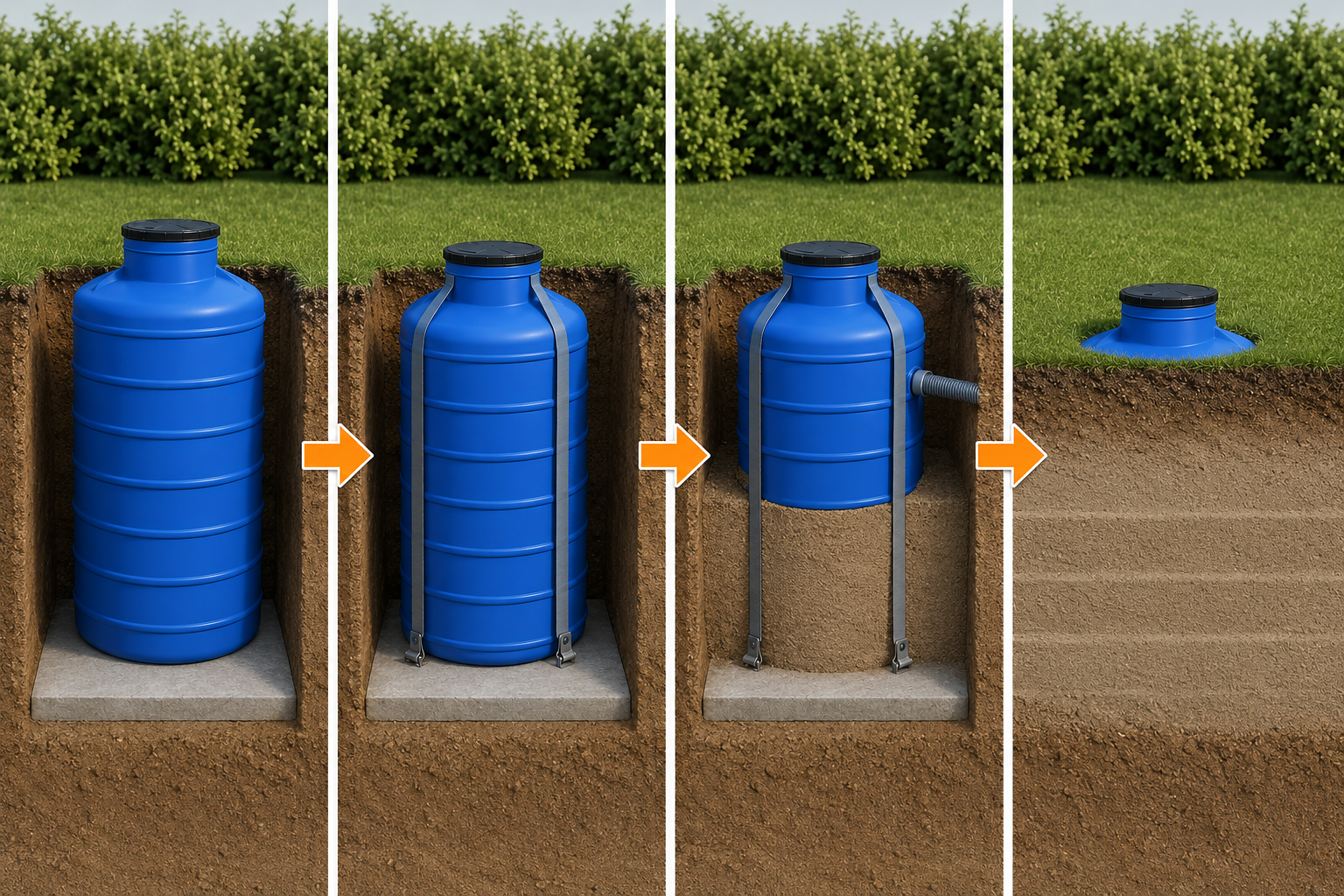

Встановлення, обв'язка та зворотна засипка
Ємність опускають у котлован обережно, без ударів об стінки, потім перевіряють горизонтальність і стан корпусу. Перед засипкою підключають труби з дотриманням ухилів, герметизують з'єднання та встановлюють передбачені проєктом кріплення.
Засипку виконують пошарово відповідним матеріалом. Якщо це зазначено в інструкції виробника, резервуар одночасно заповнюють водою, щоб тиск усередині та ззовні розподілявся рівномірніше. До закриття котловану сфотографуйте основу, анкерування, патрубки, рівень встановлення та склад обсипки. Ці матеріали допоможуть під час приймання робіт і подальшого обслуговування.
Особливості монтажу баків для води, каналізації та виробничих завдань
Призначення резервуара визначає не лише потрібний об'єм, а й вимоги до кришки, трубопроводів, санітарної чистоти, вентиляції та доступу для обслуговування. Пластикові баки для дачі, накопичувачі стоків і виробничі ємності не можна монтувати за однією схемою без урахування вмісту.
Для приватного будинку зазвичай важливі зручність очищення, захист води від забруднень і доступ до насоса. Для комерційного об'єкта або ферми додатково розраховують фактичне навантаження, графік обслуговування, логістику відкачування або подачі рідини.
Ємності для питної та технічної води
Для питної води обирають бак, призначений для такого використання, із герметичною кришкою та можливістю регулярно промивати внутрішню поверхню. У Рото Європласт для відповідних завдань використовують ємності з харчового поліетилену LLDPE — лінійного поліетилену низької щільності. Підтвердні документи та санітарні висновки слід перевіряти в паспорті й розділі сертифікатів виробника.
Технічну воду також потрібно захищати від сміття та поверхневих стоків, але вимоги до чистоти залежать від конкретного завдання: поливу, миття, будівельних робіт або запасу води. Насос, фільтри й труби розміщують так, щоб забезпечити доступ для обслуговування. У неутепленому резервуарі взимку воду необхідно злити, якщо очікуються морози.
Резервуари для автономної каналізації та бізнесу
Автономні системи каналізації потребують розрахунку об'єму за реальною кількістю стоків, а не лише за кількістю користувачів. Потрібно передбачити вентиляцію, герметичні з'єднання, ревізійний доступ і зручний під'їзд для обслуговування накопичувального резервуара.
Для B2B-об'єктів важливі залпові скиди, режим роботи виробництва, властивості рідини та регулярність обслуговування. Якщо планується зберігання КАС — карбамідно-аміачної суміші — або рідин щільністю понад 1 кг/л, потрібна посилена ємність, розрахована на щільність 1,1–1,5 кг/л. Хімічну сумісність необхідно звіряти за офіційною таблицею стійкості поліетилену Рото Європласт. Якщо потрібної рідини немає в таблиці, узгодьте рішення з менеджером до замовлення.
Як перевірити монтаж перед засипкою та введенням в експлуатацію
Перевірка монтажу ємності до зворотної засипки дає змогу побачити помилки, які згодом будуть приховані ґрунтом. Використовуйте цей список під час приймання робіт у бригади:
- модель і призначення резервуара відповідають проєкту;
- встановлено саме вертикальний бак, передбачений для підземного монтажу;
- основа рівна, без каміння, порожнин і локальних виступів;
- корпус, горловина та патрубки не мають пошкоджень;
- анкерування й кріплення виконано за проєктом;
- труби підключено без напруження, з потрібними ухилами;
- забезпечено герметичність пластикового бака та з'єднань;
- люк залишається доступним для огляду й обслуговування;
- в обсипці немає великих включень і будівельного сміття;
- до засипки зроблено фотографії вузлів, які будуть приховані.
Пункти щодо основи, кріплень, патрубків і складу обсипки неможливо повноцінно перевірити після завершення робіт. Не погоджуйтеся на остаточну засипку, доки їх не підтверджено.

Коли потрібно зупинити роботи та звернутися до фахівців
Зупиніть монтаж, якщо в котлован постійно прибуває вода, виявлено пливун — водонасичений рухомий ґрунт, — корпус деформувався під час встановлення або пошкоджено патрубки. Також не варто продовжувати роботи без проєкту, якщо резервуар встановлюється на комерційному об'єкті або в зоні руху транспорту.
Фахівець має оцінити ситуацію до засипки. Самостійна спроба зміцнити стінки котловану, змінити анкерування або «підтягнути» труби без розрахунку може створити нову проблему.
Як обслуговувати ємність після встановлення
Після введення в експлуатацію регулярно оглядайте люк, горловину та ділянку ґрунту навколо ємності. Просідання, тріщини кришки, вологі зони біля труб або стійкий запах біля каналізаційної системи потребують перевірки.
Графік очищення залежить від призначення бака та складу рідини. Для систем із насосом контролюйте роботу обладнання й трубопроводів. Таке обслуговування допомагає помітити наслідки прихованих помилок монтажу на ранньому етапі, до пошкодження корпусу або комунікацій.
Що врахувати під час вибору пластикової ємності та монтажної бригади
До купівлі підготуйте вихідні дані: для чого потрібен резервуар, який об'єм необхідний, де він буде розташований, якою є глибина закладання, які ґрунти та ґрунтові води на ділянці, де проходитимуть труби й чи потрібен під'їзд для обслуговування. Для пластикових ємностей для бізнесу додатково враховують інтенсивність роботи, властивості рідини, щільність і вимоги до техніки безпеки.
Запитуйте паспорт виробу, схему монтажу, письмовий кошторис і зрозумілий розподіл відповідальності між постачальником та монтажною організацією. Рото Європласт випускає ємності об'ємом від 100 до 17 500 л і може встановити перед відправленням фітинги, фланці, патрубки або крани за індивідуальним замовленням. Але конкретна модель має відповідати завданню, а не лише підходити за літражем.
Щоб вибрати резервуар і заздалегідь узгодити відповідну схему монтажу за параметрами об'єкта, замовте зворотний дзвінок, щоб отримати допомогу у виборі.
Часті запитання
Чи можна встановлювати пластиковий бак прямо в ґрунт без бетонної основи?
Ні, підземну вертикальну ємність не можна встановлювати прямо на непідготовлений ґрунт. Для неї потрібна рівна бетонна основа та монтаж за інструкцією конкретної моделі. Каміння, пухке дно та нерівномірна опора створюють ризик деформації корпусу й пошкодження з'єднань.
Чи потрібно кріпити пластикову ємність за високого рівня ґрунтових вод?
Так, за високого рівня ґрунтових вод ємність має бути захищена від спливання та закріплена відповідно до проєктного рішення. Особливо небезпечна ситуація, коли бак порожній або заповнений частково. Тип анкерування визначає монтажна організація з урахуванням ґрунту, об'єму та моделі резервуара.
Чим не можна засипати підземну пластикову ємність?
Не можна використовувати ґрунт із великим камінням, будівельне сміття, мерзлі грудки та інші матеріали, що створюють точковий тиск на корпус. Для підземних вертикальних резервуарів застосовують цементно-піщану засипку за інструкцією та виконують її пошарово, контролюючи рівномірність.
Чому пластиковий бак деформується після зворотної засипки?
Найчастіше бак деформується через нерівну основу, невідповідну обсипку, нерівномірне ущільнення або відсутність заповнення водою під час робіт, якщо це передбачено інструкцією. Причиною також можуть бути зовнішні навантаження, високий рівень ґрунтових вод і жорстко підключені труби.
